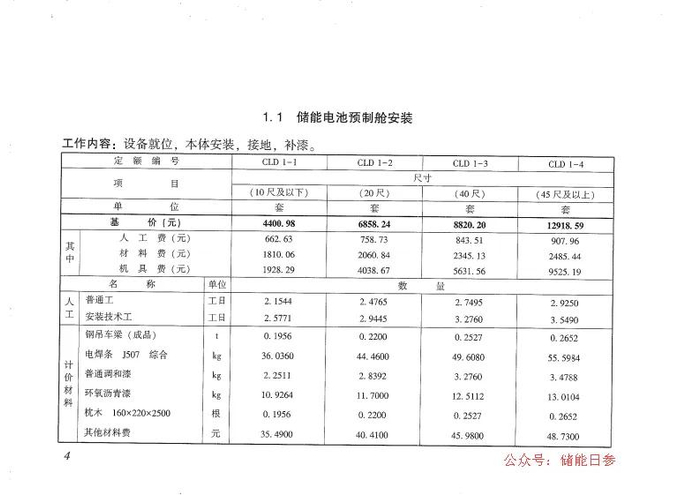

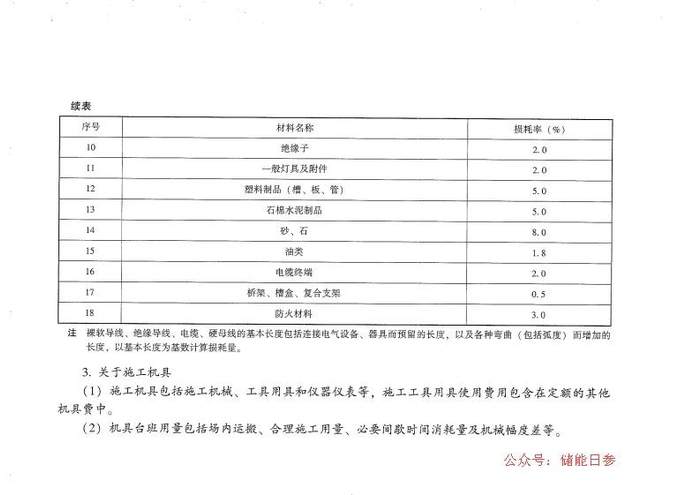

储能电站工程建设投资构成和计算方法

为规范锂离子电池储能电站工程建设投资构成和计算方法,构建新型储能项目计价依据体系,营造公平有序的建设市场环境,服务新型电力系统建设,根据国家相关规定,中电联组织编制了《新型储能项目建设预算编制与计算规定(锂离子电池储能电站分册)》《新型储能项目定额(锂离子电池储能电站分册)-建筑工程、安装工程、调试工程》(以上统称为《新型储能项目定额及费用计算规定(锂离子电池储能电站分册)》)。

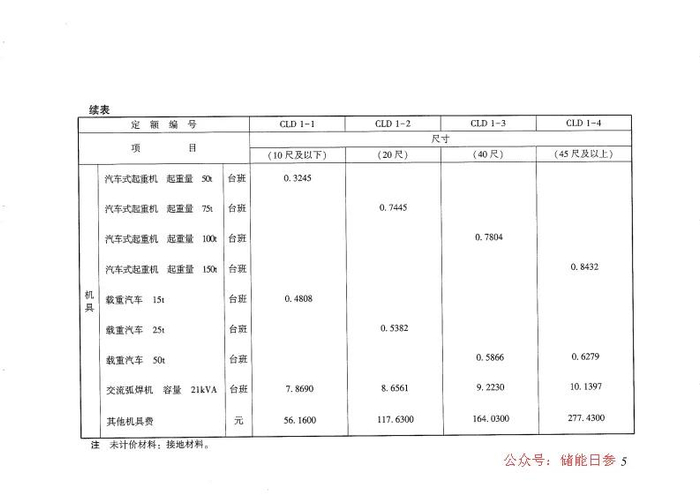

今天分享的《新型储能项目定额(锂离子电池储能电站分册)第一册建筑工程》、《新型储能项目定额(锂离子电池储能电站分册)第二册安装工程》、《新型储能项目定额(锂离子电池储能电站分册)第三册调试工程》这三个文件与此前发布的《新型储能项目定额(锂离子电池储能电站分册)价格水平调整办法》、《新型储能项目建设预算编制与计算规定(锂离子电池储能电站分册)》形成一套完整的新型储能项目预规文件。

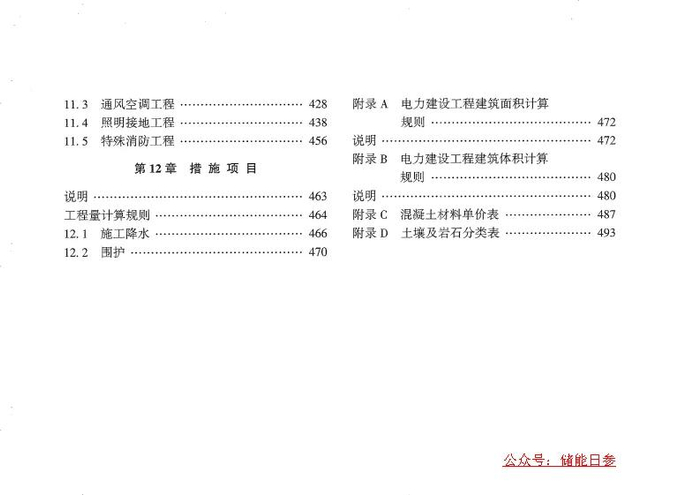

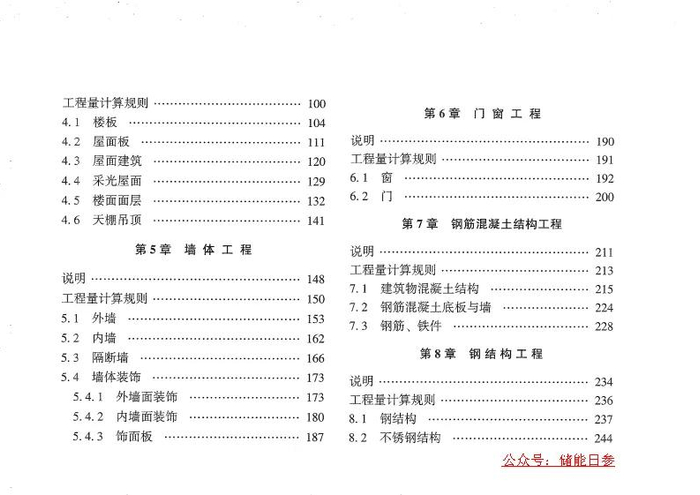

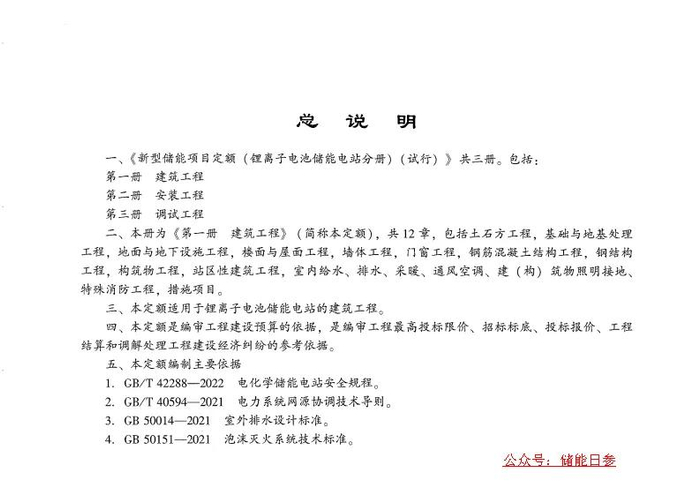

新型储能项目定额(锂离子电池储能电站分册)第一册建筑工程

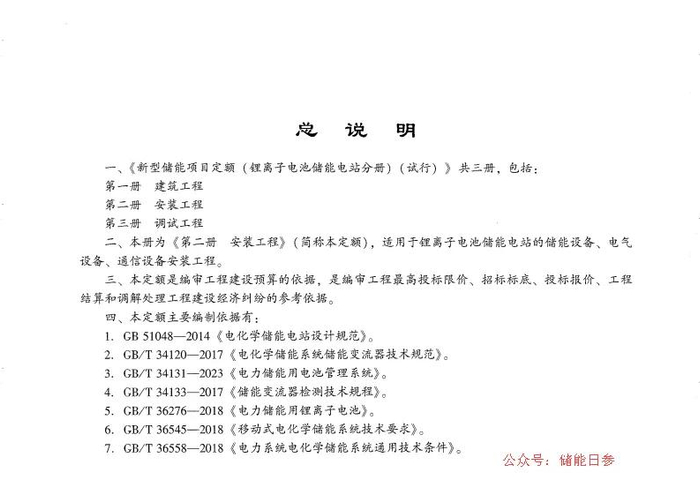

新型储能项目定额(锂离子电池储能电站分册)第二册安装工程

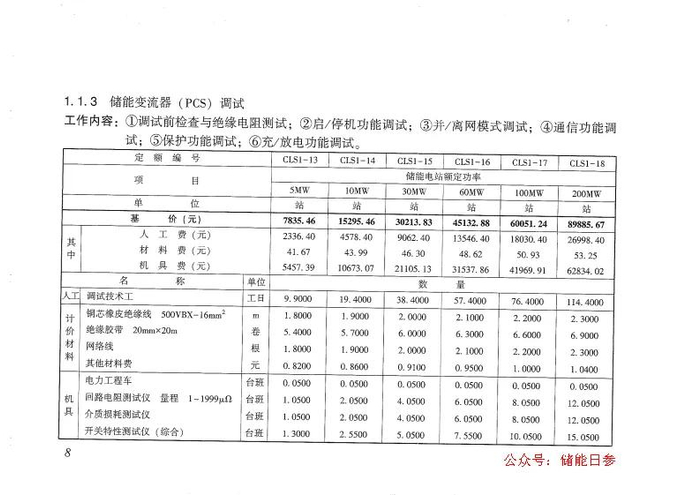

新型储能项目定额(锂离子电池储能电站分册)第三册调试工程

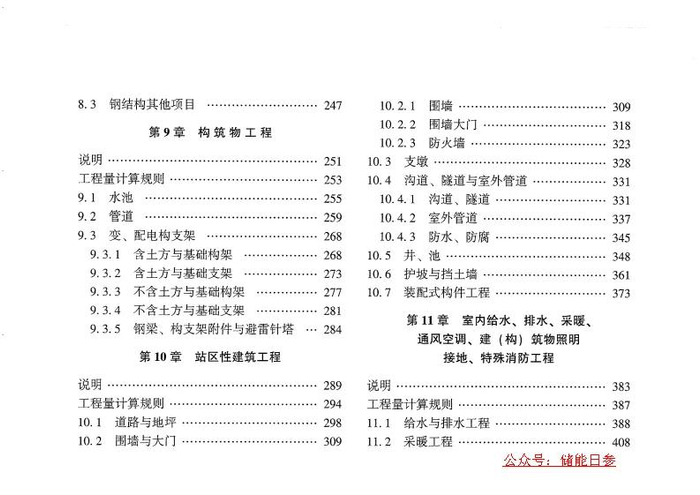

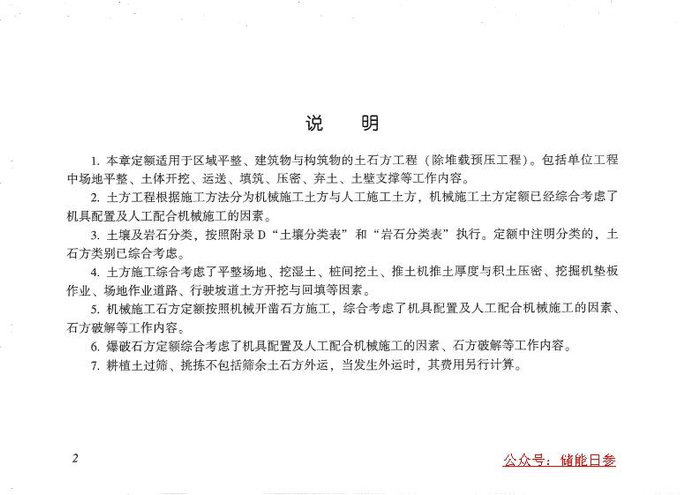

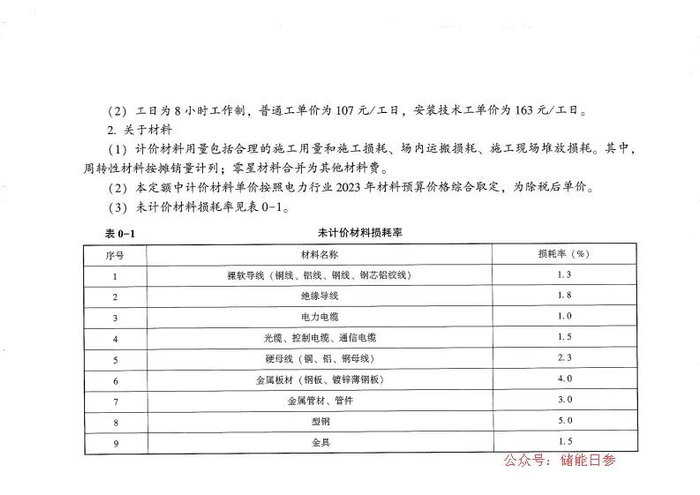

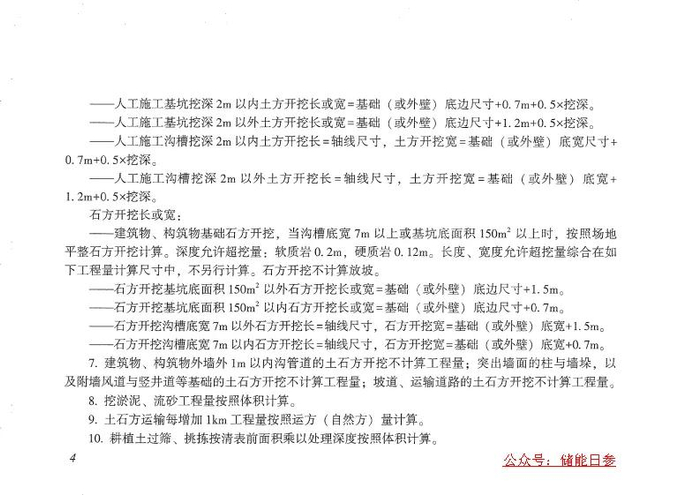

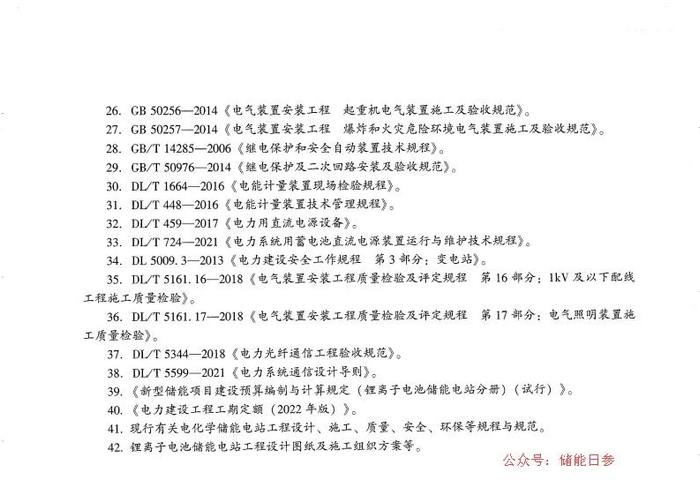

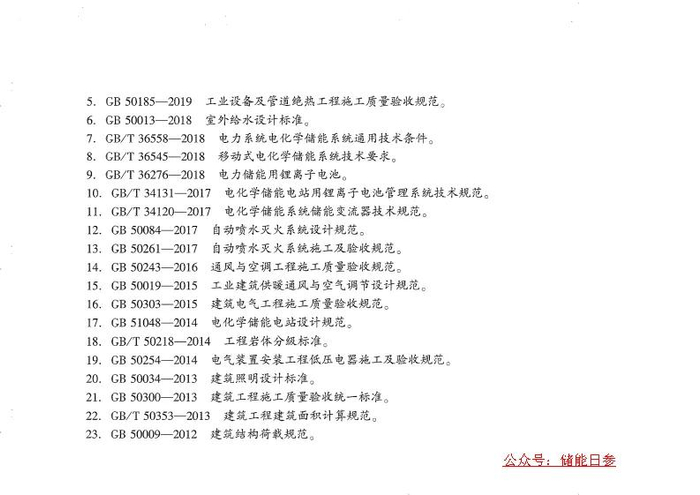

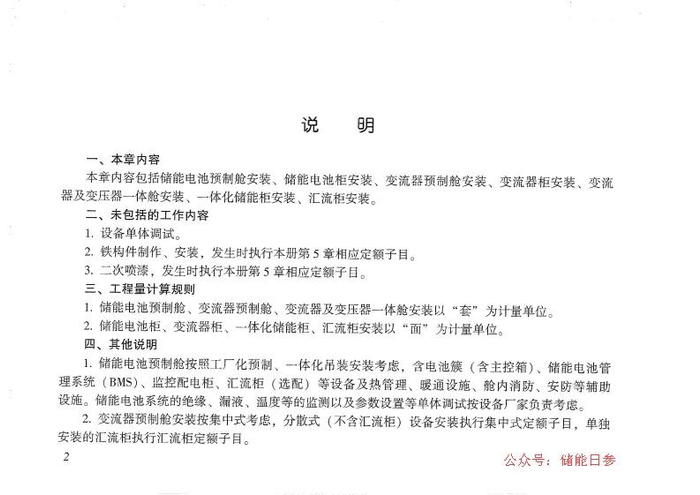

以上为三个文件预览
相关文件:
(能源日参)(转自:能源日参)
