滦平抽水蓄能电站项目:国庆不停工 全力推进各项工程建设
(来源:滦平融媒)
国庆期间,滦平抽水蓄能电站项目施工现场,工人们坚守施工一线,全力推进各项工程建设,奋力冲刺阶段性建设目标。

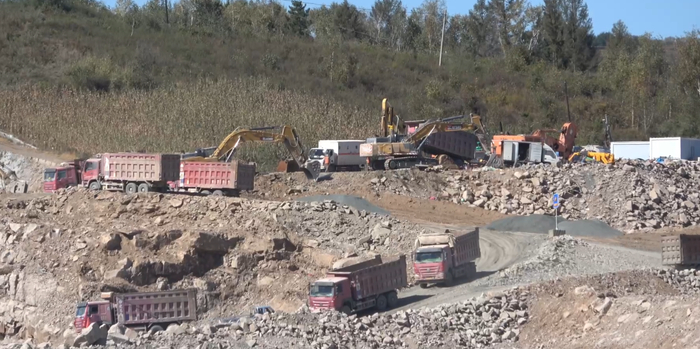

国庆假期,记者走进滦平抽水蓄能电站项目建设现场看到,机器轰鸣声不绝于耳,运输车辆往来穿梭、有序作业。施工现场分区施工、有条不紊,上水库坝体填筑、地下厂房主体施工等多项重点工序同步推进,各作业面全力攻坚,呈现出繁忙有序的火热建设图景。
【滦平抽水蓄能电站项目负责人 赵正峰】现阶段地下厂房系统开挖全部完成,全面进入机电安装和混凝土施工,输水系统完成80%以上,场内道路、各类临建设施均已完工正常投运,上水库坝体填筑超过200万立方米。
为保障假期施工不间断、建设不停步,国庆期间,项目部科学统筹施工部署,精准调配人力、机械设备等资源,组织近300名建设者坚守施工一线。同时,严格落实安全生产责任制,常态化开展工程质量管控,全方位筑牢安全、质量双重防线,高效抢抓秋季利好施工条件,保障项目建设平稳有序推进。
【一线工人王占利】这个国庆没能回家与家人团聚,心里有所牵挂,但是能参与这项重大能源工程,亲眼见证项目持续推进,感觉所有付出都值得,我会坚守岗位,保质保量完成本职工作。
【滦平抽水蓄能电站项目负责人 赵正峰】当前是项目建设的关键攻坚阶段,项目部科学制定假期施工计划,合理划分作业面,落实24小时不间断安全巡查,在牢牢守住安全底线的前提下,稳步推进各项施工任务。
据了解,滦平抽水蓄能电站项目作为一等大型能源工程,总装机容量1200兆瓦,总投资78.44亿元,项目建成后将服务京津及冀北电网,承担调峰、储能、调频、应急备用等职能,助力新能源消纳,同时拉动地方就业、提升财税收入。项目预计2029年实现首台机组并网,2030年全容量并网发电,年均发电量可达17.21亿千瓦时,对优化区域电源结构、保障电网稳定运行、推动我县新能源产业高质量发展意义深远。
