投产8年后,山东枣庄4台风机面临迁建

市场资讯 10.01 01:45

(来源:风芒能源)

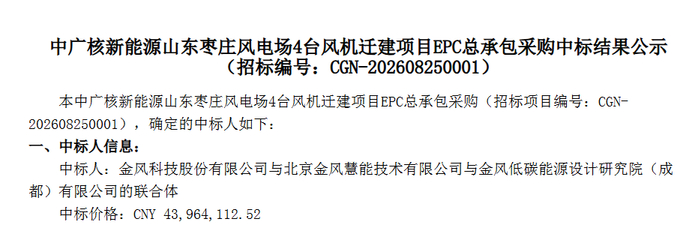

风芒能源获悉,近日,中广核新能源山东枣庄风电场4台风机迁建项目EPC总承包采购公示中标结果。

值得注意的是,该工程并非简单地将风机拆除报废或是以大换小,其工作范围主要涵盖机组整体拆除、场内转运、新建风机基础、箱变安装、集电线路敷设、场内道路改造、设备调试与并网等,这意味着,这4台风机设备将得到复用,从原有机位整体迁移至风电场内其他点位。

招标公告显示,中广核枣庄山亭30万干瓦风电场工程位于枣庄山亭区北庄镇、徐庄镇、水泉镇、山城办、凫城镇等乡境内,总装机容量300MW,场内4台风力发电机组及配套供电设施需进行迁建处置。

据了解,中广核新能源山东枣庄风电场是华东地区单体容量较大的山地风场之一 ,其建设与运营过程几经波折。

该项目最初规划的装机容量为300MW,计划布设150台风机。但在建设实施阶段,受抱犊崮国家森林公园、熊耳山国家地质公园生态管控要求,叠加军事管理区相关管控约束,项目大范围调整机位布局,共计有多达74台风机的位置发生了较大变动,20个机位直接取消建设。该项目最终缩减了装机规模,以276MW的装机容量、134台风机完成建设并于2018年底投产。

如今,投运多年后,4台风机再面临迁建。

这为国内风电项目开发提供了参考,环境相对复杂的风电项目前期微观选址阶段,需要全面、细致摸排生态、军事、用地、地质等各类约束条件,审慎评估边界管控风险,减少项目建成之后发生大规模机位调整、迁建整改的可能性。

来源:风电世界(有删改) 责编:风芒
