闲置16年“断头桥”投用,居民出行少绕一公里
北京日报
近日,位于海淀区电视塔西路、横跨永定河引水渠的“断头桥”正式开放行人通行。这座闲置了16年桥梁的投用,让两岸3000余名居民再也不用为过河而多绕行一公里,困扰居民多年的出行难题终于得到解决。

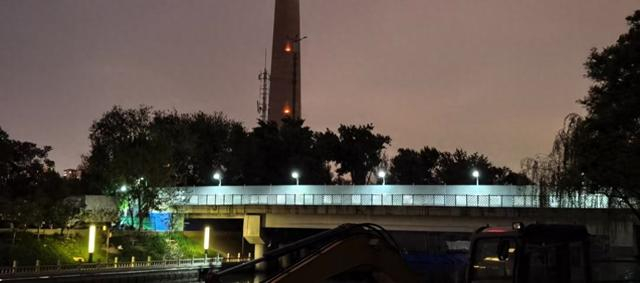

改造后的桥面 街道供图
据了解,电视塔西路跨河桥始建于2009年,后因桥南侧110KV高压塔未完成入地迁改,后续配套道路建设全面停滞。2010年虽主体建成,但南北两端桥面始终未建,因此桥梁长期处于“断头”状态,无法通行。
16年来,这座闲置桥梁成了两岸居民的一块“心病”。“这座桥就在家门口,看得见却用不了,大家心里都着急。”居民王女士告诉记者,“这几年每隔半年就有传言说桥已经修通,不断有人来探访,但每次都失望而归。”
今年3月,属地羊坊店街道在“接诉即办”工作中梳理出该桥梁的问题,将其列为重点民生项目推进并上报。随后,在海淀区政府统一协调下,羊坊店街道会同相邻的甘家口街道,联合区城管委、区水务局、海淀供电公司、区住建委(重大办)、海融达公司及御水苑公司等多家单位数次实地踏勘,协调产权单位、厘清管理责任,最终明确了“先通人行、再通车行”的分步实施方案。
“最大的难点在于桥梁闲置多年,此前也没有通行引桥。”羊坊店街道相关负责人介绍,街道为此新装上下行钢梯,重新铺设透水砖和盲道砖,并在沿线安装太阳能灯保障夜间通行安全。改造后,桥梁终于达到行人通行条件。
记者探访发现,桥修通后不少居民特意走上桥“踩踩新路”。“终于不用再绕远了!以前想过河到翠微烟雨公园遛弯,只能往西走一公里从万寿路主干道绕行,原来要走近20分钟,现在5分钟就到。”北岸西钓鱼台御玺小区的居民张先生走过桥面,脸上满是笑意。南岸翠微北里小区居民则表示,现在他们去北岸空军总医院看病也很方便。据街道测算,桥梁行人恢复通行后,两岸3000余位居民日常出行平均可少绕行约一公里,节省近15分钟。

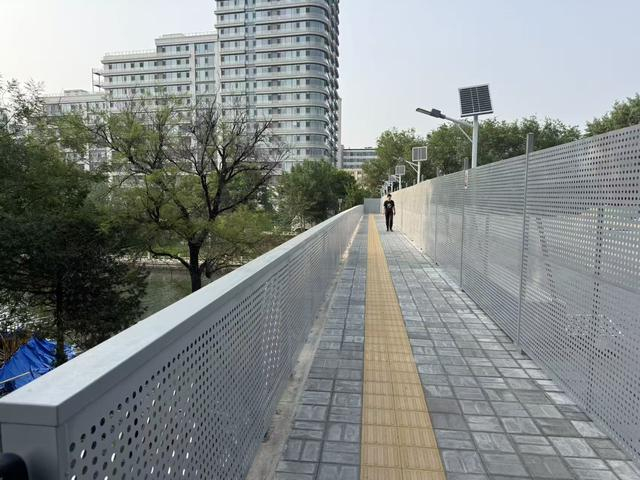

桥面新修的人行通道
此外记者了解到,针对影响断头桥开通项目建设的110KV高塔入地项目,市区将共同出资,由市电力公司进行改移入地。目前该项目正在有序推进,预计2027年底前实现桥梁人车全面通行,彻底解决群众绕行问题。

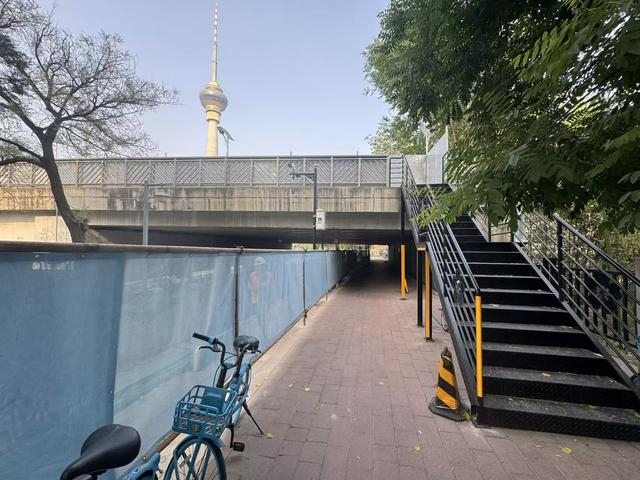

修好的人行通道
