延长石油湖北武穴2×660MW煤电工程#1机电气系统DCS受电一次成功、陕投延安热电2×350MW热电联产二期工程全速冲刺年度投产目标
(来源:火电之声)

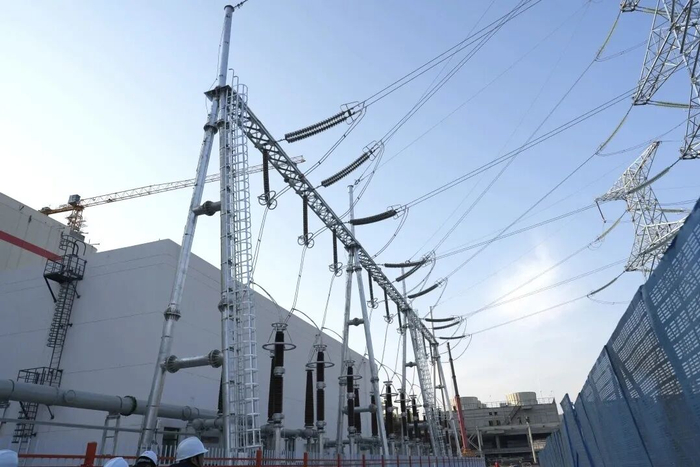

4月21日,湖北武穴2×660MW煤电工程#1机电气系统DCS受电一次成功,标志着项目控制系统建设取得重要进展,为后续倒送电及机组调试工作奠定了坚实基础。
据悉,DCS系统承担着参数监测、逻辑控制、数据采集与分析等功能,是机组安全稳定运行的重要控制平台。为确保本次受电工作顺利实施,项目团队严格按照规范要求,扎实做好各项前期准备,先后完成DCS系统硬件安装、线路敷设、接线核对等工作,并对系统电源、接地、通讯链路等关键环节进行了全面检查和反复测试,及时排查消除潜在隐患,确保系统具备受电条件。受电过程中,各专业人员各司其职、密切配合,严格落实既定方案和操作流程,顺利完成各项操作,整个过程平稳有序、安全可控。
此次#1机电气系统DCS受电一次成功,为后续倒送电、系统调试和机组整套启动打下了良好基础。下一步,湖北发电公司将紧盯既定节点目标,统筹推进安装、调试等各项工作,确保工程建设安全有序推进。
来源:延长矿业 通讯员:姜 兴
延安热电二期工程全速冲刺年度投产目标
一季度,延安热电2×350MW热电联产二期工程锚定年度双机投产核心目标,坚持高标准管控、高效率攻坚,全速推进项目建设,顺利攻克多项关键节点,接连实现重大里程碑突破。
新年伊始,延安热电召开二期工程高质量建设迎新座谈会,进一步统一思想、明确思路、压实责任,为2026年二期工程高质量建设精准定向、汇聚合力,确保工程建设按节点稳步推进。

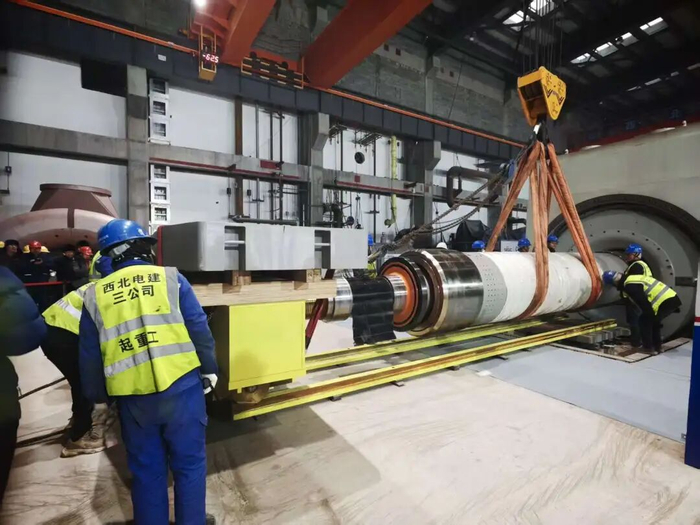

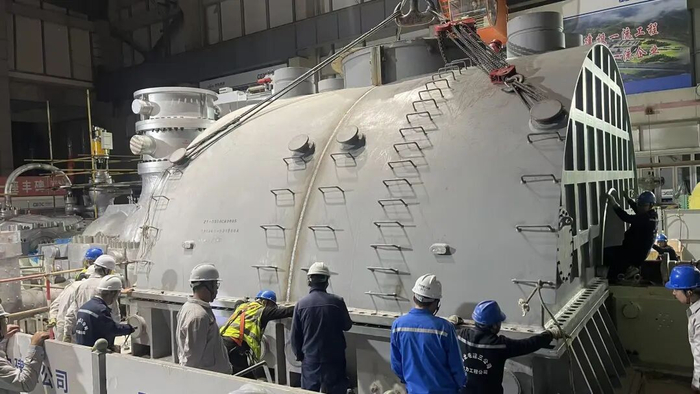

1月6日至8日,二期项目DCS第三次联络会顺利召开,各方聚焦控制逻辑、系统组态深入研讨,明确技术标准与优化路径,为机组安全稳定运行筑牢“智慧大脑”。1月22日,330kV升压站、启备变及3、4号机组6kV厂用电系统受电一次成功,项目正式由静态安装转入动态调试阶段。1月30日,3号发电机转子顺利穿装,52.8 吨转子以毫米级精度一次到位,设备安装取得重大突破。3月3日,3号锅炉水压试验一次成功,承压部件无泄漏、各项指标全达标,标志锅炉本体安装圆满收官。3月31日,3号汽轮机扣盖一次成功,机组全面由安装阶段转入调试阶段,为后续整套启动、并网发电奠定坚实基础。 截至一季度末,项目累计完成固定资产投资52827.14万元,完成季度计划的103.38%,2200余名建设者坚守一线,安全、质量、进度、成本协同可控。
作为陕西省“十四五”规划重点能源项目,延安热电将持续强化协同联动、严守安全底线、严把工程质量,以实干笃行全速推进2026年二期工程双机投产目标落地,为革命圣地能源保供、生态改善及地方经济高质量发展注入强劲动能。(刘宏民)
来源:秦龙电力
