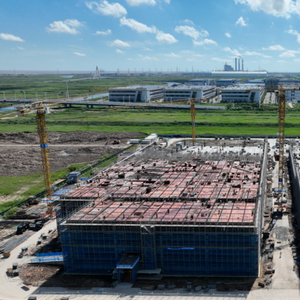

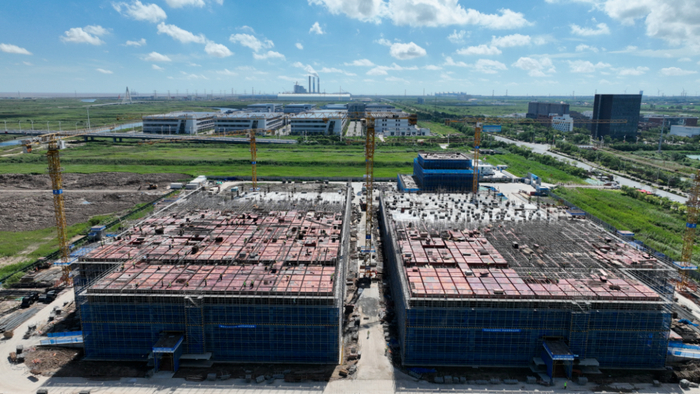

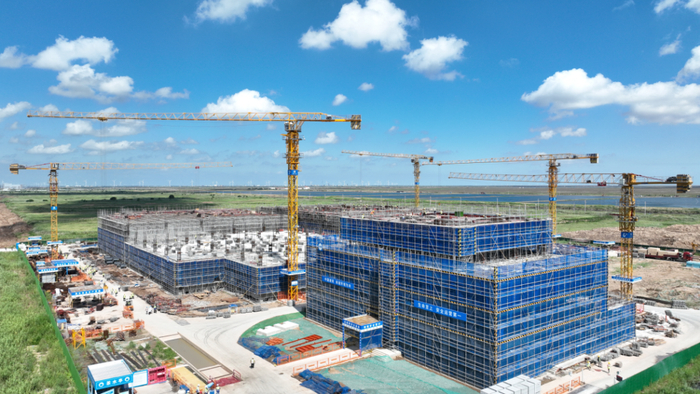

近日,盐城海洋智算中心项目主体结构已经初具雏形,施工现场D01数据中心二层作业面上,工人们正紧张有序地进行钢筋捆扎和脚手架搭设作业。

项目负责人介绍,该项目总工期为10个月,目前已完成总工程量的70%。为确保工程进度,施工方每日组织近400名经验丰富的施工人员和10余台先进机械设备,采取多工种协同作业方式,全力推进项目建设。

据悉,盐城市海洋智算中心项目位于江苏省盐城市滨海县,计划总投资60亿元,占地约68亩,总建筑面积约6万平方米,新建2栋数据中心楼、1个110kV能源站、1栋综合楼,新上2520台高性能算力服务器,依托绿电、LNG冷能等资源,将PUE值控制在1.198的超低水平,达到先进算力中心标准。

项目建成后,将建设“绿算”、“海算”试点示范,为下游企业提供高效算力服务,助力盐城市打造“绿色算力港”,加快“智改数转网联”工作步伐,为江苏省发展海洋算力绿色新质生产力。
