风电投资:一文说清风电项目中的“混塔”
(转自:租赁小哥)
关注混塔已经很长时间了,前一段时间笔者到参与融资的某混塔风电项目(塔高185m)做了租后检查,对混塔项目有了更进一步了解,今天对“混塔”项目做一次全面梳理。

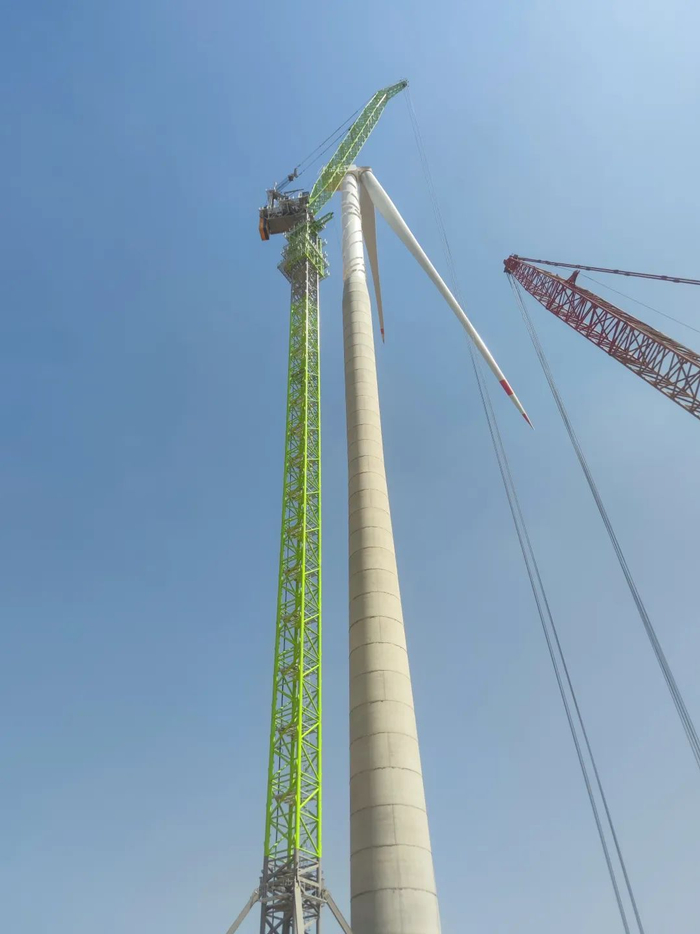

(笔者现场拍摄)

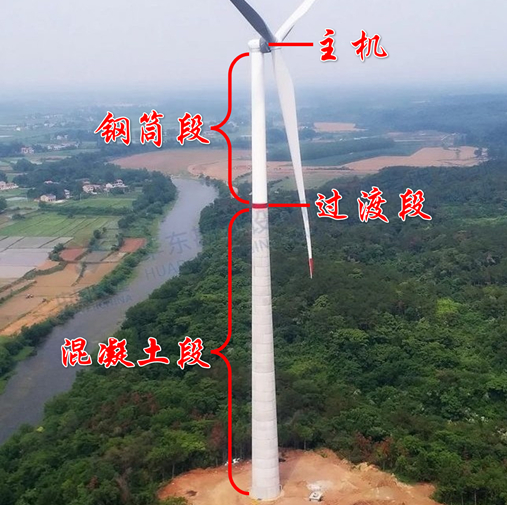

混塔示意图(图片摘自--风电世界)
一、为什么要应用混塔?
解决共振问题:当风电开发进入 “高塔时代”,传统钢塔的局限性日益凸显:塔高超过 100 米后,钢材用量呈指数级增长,成本上升幅度远超发电量增益,且自振频率易与风轮旋转频率(1P)和叶片通过频率(3P)产生共振。混塔的出现完美解决了这一矛盾 —— 通过下部混凝土段提供刚性支撑与阻尼减振,上部钢塔段实现柔性调谐与轻量化设计,形成 “刚柔相济” 的力学体系。
经济性更优:从经济性看,140 米是混塔与钢塔的成本临界点。以 5MW 机型为例,137.92 米混塔总成本约 330 万元,较同高度柔塔方案低 3% 左右;当塔高升至 180 米,混塔用钢量较钢塔减少 30%-50%,造价优势扩大至 10%-15%。这种 “高度越高、经济性越显著” 的特性,使混塔在 140 米以上塔架市场占有率快速攀升,2024 年已达 33.86%,预计 2025 年将突破 40%。
特殊区域具有应用优势:风资源分布特征进一步推动混塔应用。在低风速高切变区域(如山东、河南、江苏),轮毂高度每提升 10 米,风速增加 0.11m/s,发电量提升约 85 小时 / 年;而在山地、林地等运输受限地区,混凝土段可现场浇筑或分段预制的特性,彻底解决了超限钢构件的运输难题。数据显示,2024 年三北地区混塔中标量已占全球陆上混塔总量的 68.2%,成为 “沙戈荒” 风电基地的核心支撑结构。
二、混塔如何生产?
混塔的生产融合了钢结构加工与预制混凝土两大工艺体系,其核心在于通过材料性能匹配与工艺控制实现 “刚柔过渡”。

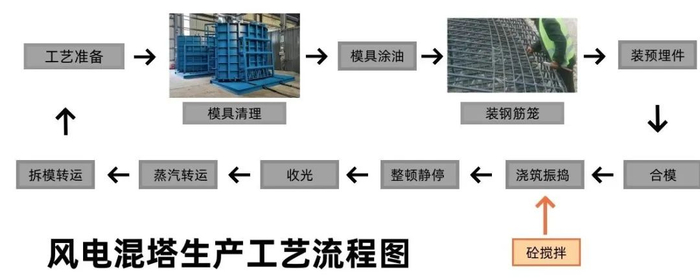

ps:图片摘自--秒懂风电
典型生产流程如下:
混凝土段预制:采用立式模具(行业应用率超 70%)在恒温恒湿厂房内生产,先铺设 50mm 钢纤维增强层,预埋波纹管形成预应力通道,再浇筑 C60-C80 高强混凝土(部分项目已应用 C100-UHPC 超高性能混凝土)。经 80℃蒸汽养护 12 小时后,构件脱模强度可达 50MPa,终极强度突破 120MPa。为优化运输效率,通常采用 1/4 环分片预制,单环高度 3-4 米,重量控制在 60 吨以内。
钢塔段加工:选用 S420ML 耐候钢,通过数控卷板机加工成带锥度的筒体,锥度精度控制在 0.5‰以内。关键工序包括焊缝无损检测(UT/MT 合格率≥99%)和表面防腐处理(锌层厚度≥85μm),确保在风沙、盐雾等恶劣环境下的耐久性。
连接段制造:作为钢混结合的关键节点,过渡段采用 ZG275-485H 铸钢锥体与 M64 高强螺栓群组合结构,通过有限元分析优化应力分布,使刚度突变系数<1.2。预应力系统采用 1860MPa 级钢绞线,150 米混塔总预张力达 9000 吨,相当于埃菲尔铁塔的自重,通过光纤传感器实现张拉过程的实时监测与补偿。
智能化生产升级:部分领先企业已引入自动化流水线,如一重(黑龙江)风电混塔公司的全球首条混塔管片自动化生产线,将单环生产周期从传统台座法的 72 小时缩短至 45 小时,人工成本降低 35%。上海风领新能源更在 180 米 UHPC 混塔项目中,通过 BIM 技术实现从设计到运维的全流程数字化管控。
三、混塔有哪些优势?
(一)结构性能优势
刚柔协同的力学体系
:下部混凝土段凭借大截面惯性矩(直径可达 8-12 米)和高阻尼特性(阻尼比 0.05-0.08),吸收 70% 以上的低频振动能量;上部钢塔段通过可调刚度设计,使整体一阶固有频率稳定在 0.27-0.3Hz,避开 1P(0.15-0.2Hz)和 3P(0.45-0.6Hz)共振区间。
抗疲劳性能突出
:混凝土管片受压为主,预应力钢绞线受拉,避免了钢塔交变应力引起的疲劳损伤,设计寿命达 50 年,是钢塔的 2-3 倍。
(二)经济成本优势
对比项 | 混塔方案 (140 米) | 钢塔方案 (140 米) |
塔架造价 | 低 10%-15% | 基准 |
用钢量 | 减少 30%-50% | 100% |
寿命周期 | 50 年 | 20-30 年 |
维护成本 | 降低 20%+ | 高频振动维护高 |
(三)施工运维优势
运输安装便利性
:1/4 环管片最大尺寸 50m²,运输宽度<3.5 米,可适应 90% 以上的山区道路;吊装重量仅为同高度钢塔的 50%,徐工 XCA4000 等专用起重机可实现 190 米高度的精准吊装。
环境适应性强
:混凝土段抗风沙腐蚀性能优于钢材,在三北地区全生命周期成本较钢塔低 18%-22%;UHPC 材料的应用更使沿海台风区混塔抗风压等级提升至 17 级。
四、混塔适用于哪些场景?
(一)风资源条件
低风速高切变区域
:当风切变指数>0.2 时,混塔的高度优势转化为发电量增益。以安徽阜阳 185 米混塔项目为例,较 100 米塔架年发电量增加 17%,资本金收益率提升 0.55 个百分点。
高风速复杂风场
:在辽宁、吉林等年均风速>6.5m/s 地区,混塔通过刚度调控避免共振,而传统钢塔需增加 20%-30% 用钢量才能满足强度要求。
(二)地理环境条件
山地林地运输受限区
:混凝土段现场预制或分片运输的特性,解决了钢塔超限运输难题。湖南雪峰山风场采用 1/4 环混塔管片,使运输效率提升 3 倍,施工周期缩短 25 天。
高海拔温差显著区
:混凝土材料的热惰性(导热系数 1.74W/m・K)优于钢材,在青海、西藏等昼夜温差>20℃地区,混塔塔顶位移波动较钢塔减小 40%。
(三)机组匹配条件
大叶轮机型
:当叶轮直径>165 米时,混塔可有效解决钢塔载荷剧增问题。远景 12.5MW 机组搭配 190 米混塔,通过混凝土段的质量惯性矩平衡 230 米叶片的离心力,使塔筒底部弯矩降低 28%。
高塔架场景
:140 米以上塔架推荐采用混塔(混凝土段占比 60%-70%),120 米以下可考虑全钢分片塔。金风科技 GWH191-5.0MW 机型搭配 185 米混塔,已在黑龙江批量交付 86 台,装机容量近 50 万千瓦。
五、混塔典型生产厂家及应用案例有哪些?
金风科技:2023 年 12 月,位于安徽阜阳阜南县三峡 300MW 混塔项目中,全球首台陆上 185 米钢混塔架机组 ——GWH191 - 5.0MW - HH185m 顺利并网发电,至今已稳定运行超一年。
远景能源:2024 年 12 月,鄂尔多斯零碳产业园内,一台 12.5MW 的 190 米混塔风机吊装完成,一举成为全球陆地最高混塔。
运达股份:2023 年,江苏涟水成功吊装 180 米超高性能混凝土材料混塔,其混塔段高度达 157.4 米,是全球首台 UHPC150 塔筒。2024 年 4 月 30 日,中国巨石与运达股份为巨石涟水 233 兆瓦风电项目首批机组举办并网发电仪式。
明阳智能:2023 年 5 月,明阳智能罗山风力发电项目顺利完成首台 170 米钢混塔风电机组吊装,此为国内首个 170 米预制混凝土塔架批量应用的风电项目。据业内自媒体消息,其 190 米混塔样机也在筹备中。
中国中车:2024 年 8 月,遂溪江洪乐民 100MW 风电项目完成首台 185 米混塔风电机组吊装。该项目地处台风频发地区,采用现浇预应力混凝土塔筒 + 钢筒混塔体系,混凝土塔筒高 85 米,是全球首例抗台型超高塔风电项目 。
六、混塔存在哪些风险?
值得注意的是,随着混塔技术的广泛应用,其在高景气发展的同时,安全问题也日益引起行业关注。
(一)2024 年安徽亳州谯城混塔施工坍塌事故
2024 年 9 月 5 日 8 时 35 分左右,在安徽亳州谯城区的湖南新华谯城区一期风电场项目 F8 风机混凝土塔筒吊装施工期间,发生了一起令人痛心的较大高处坠落事故,造成 5 人死亡、1 人受伤,直接经济损失高达 1832.46 万元。
(二)2023 年安徽蒙城风机混塔倒塌事故
2023 年 7 月 29 日 14 时 37 分左右,华能安徽蒙城风力发电有限责任公司下辖的板桥集风电场项目中,正在试运的 F12 风机突然倒塌,所幸未造成人员伤亡。但此次事故导致 F12 风机叶片及混塔段严重损毁,机舱罩及机舱内部分部件也遭受损坏,直接经济损失约 821 万元。
七、混塔发生事故的原因有哪些?如何应对
(一)核心风险识别
设计验证不足
:2024 年某混塔倒塌事故调查显示,连接段应力集中系数超标 1.8 倍,源于设计未充分考虑风 - 机 - 塔耦合振动效应。
施工质量缺陷
:混凝土浇筑不密实(气孔率>3%)、预应力张拉不足(预张力损失>10%)等问题,可能导致塔筒开裂。某项目因管片接缝处理不当,运行 1 年后出现渗漏,维修成本增加 15%。
材料性能退化
:UHPC 早期收缩率(28 天收缩率>0.04%)控制不当会引发微裂缝,传统混凝土抗疲劳循环次数(10⁶次)不足 UHPC 的 1/3。
运维经验缺失
:国内最早混塔运行仅 10 年,缺乏长期监测数据,某 160 米混塔运行 5 年后发现预应力钢绞线应力松弛率达 8%,超过设计值(5%)。
(二)全周期应对措施
1. 设计端:多物理场协同优化
建立 “风 - 机 - 塔 - 基础” 耦合动力学模型,通过模态分析确保一阶频率避开共振区间 ±20%;采用拓扑优化技术,使混凝土段壁厚从底部 1.2 米渐变至顶部 0.6 米,材料利用率提升 15%。
连接段采用 “预应力锚固 + 剪力键” 复合传力体系,PBL 键间距≤300mm,法兰接触面平整度≤0.1mm/m,通过 3D 打印技术制造复杂曲面承压板,降低应力集中系数至 1.05 以下。
2. 生产端:智能质控体系
混凝土配合比引入正交试验设计,C80 混凝土水胶比控制在 0.24-0.26,粉煤灰掺量≤20%,钢纤维掺量 1.5%-2.0%,确保 28 天抗压强度变异系数<5%。
采用 “三检制”(自检、互检、专检)+ 物联网监测,对张拉过程实行 “双控”(应力控制为主,伸长量校核),光纤传感器布置密度≥1 个 / 10 米,实时监测应变、温度、湿度等参数。
3. 施工端:标准化作业流程
制定《混塔施工白皮书》,明确分层浇筑厚度≤500mm,振捣时间 20-30 秒 / 点,养护温度 20±5℃,湿度≥90%,确保 7 天强度达设计值的 75% 以上方可吊装。
开发专用吊装工装,定位精度控制在 ±3mm,张拉顺序采用 “对称分级” 原则,每级持荷 5 分钟,终张误差≤±2%。某 180 米混塔项目通过 BIM 技术模拟吊装流程,使首台吊装时间从 40 天缩短至 22 天。
4. 运维端:数字孪生监测
部署光纤光栅传感网络,监测点覆盖关键截面(底部、连接段、钢塔中部),采样频率≥100Hz,实时预警振动幅值>L/500(L 为塔高)、应力增速>5%/ 年等异常情况。
建立混塔健康管理平台,融合设计参数、施工记录、监测数据,通过 AI 算法预测剩余寿命,某示范项目应用后使运维成本降低 20%,故障预警准确率达 92%。
5. 行业协同:标准体系构建
完善 NBT 10907-2021《风电机组混凝土 — 钢混合塔筒设计规范》配套文件,新增 UHPC 应用、智能监测等章节,明确材料验收、工艺评定等强制性条款。
推行混塔独立招标模式,设立技术门槛(如企业需具备 3 个以上 150 米级项目业绩),建立 “设计 - 生产 - 施工” 一体化资质认证体系,从源头把控质量。
综上,混塔技术是风电高空化发展的必然选择,它在解决传统钢塔共振问题、提升经济性等方面优势显著,已在多地项目中成功应用。但同时,事故案例也警示我们需重视其安全风险。未来,需在技术创新中强化全周期风控,让混塔真正成为推动风电发展的可靠支柱,为 “双碳” 目标助力。
注:以上文章参考--风芒能源、风电世界、秒懂风电、风电观察
文中相关数据均来自公开文章或报道,非笔者原创,请酌情参考。
