巴州-铁干里克-若羌750千伏输电线路工程进入放线阶段
新疆网
转自:新疆网原创
核心提示:新疆重点电网工程——巴州-铁干里克-若羌750千伏输电线路工程建设迎来新进展,目前,工程基础施工作业基本完成,铁塔组立作业已经完成92.75%,全面进入导线展放阶段。

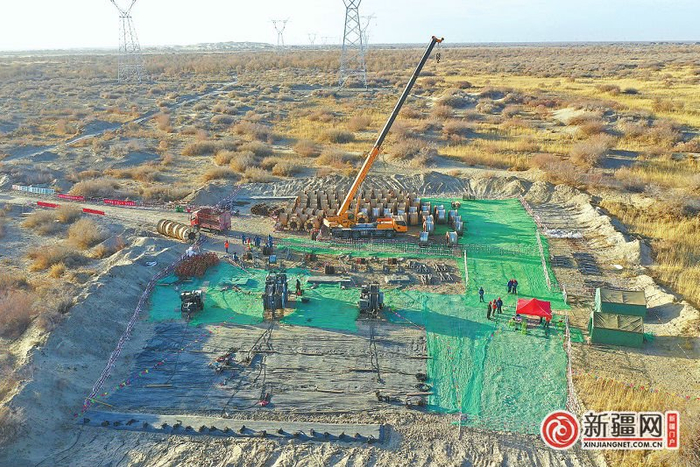

巴州-铁干里克-若羌750千伏输电线路工程开展导线展放作业。(通讯员吴涛摄)
新疆网讯(全媒体记者王艳红)新疆重点电网工程——巴州-铁干里克-若羌750千伏输电线路工程建设迎来新进展,目前,工程基础施工作业基本完成,铁塔组立作业已经完成92.75%,全面进入导线展放阶段。
11月24日,记者从国网新疆电力有限公司了解到,该工程是750千伏环塔里木盆地环网的重要组成部分,线路起自巴州750千伏变电站,止于若羌750千伏变电站,新建线路长度880千米、铁塔1873基,于2023年3月25日开工建设,计划2024年10月25日建成投运。
该工程项目经理李俊介绍,工程全线途经山区、沙漠、丘陵、戈壁等地带,有395.12千米线路需要在塔克拉玛干沙漠架设,导线展放作业面临巨大挑战。沙漠的流动性大、风力强,修筑的道路容易被二次掩埋,影响工程整体进度。
“为确保道路畅通,我们用边推沙边铺设土工布和土渣石,同时配合碾压洒水的方式提高临时道路的硬度,防止道路被流沙掩埋,保证导线运输车辆及机械设备安全通过。”李俊说。
同时,沙子本身松散,抗拔能力差,地锚开挖过程中极易塌陷,工程导线展放对铁塔基础承载力提出了更高要求。
“建设中我们在地锚埋设区域加垫隔板,在隔板上放置沙袋,增大地锚抗拔性能。在导线展放过程中,应用先进的测量和控制技术,实时监测导线的位置和张力等参数,确保高效完成导线展放和牵引工作。”李俊说。
该工程建成后,新疆电网将延伸至若羌,有力支撑新疆电网第三交流外送通道的建设,推进新疆和青海大电网互联,交流外送能力进一步提升。同时,可满足若羌等地新增用电负荷需求,对于提高格库铁路牵引站电能质量、促进区域新能源项目开发等具有重要意义。
