韶关:大项目“顶天立地” 小项目“铺天盖地”
政府网站
转自:韶关发布
从浈江产业园到曲江开发区,从中国电信粤港澳大湾区一体化数据中心(一期)项目到220千伏变电站,亦或韶关数据中心集群浈江片区基础设施建设项——首期道路施工现场,随处可见抓基建、建项目的火热场景,处处跳动着为大数据产业发展夯基赋能的强劲脉搏。
近两年来,我市围绕韶关数据中心集群建设的需要,加大基础设施投资力度,推动交通、供水、电力、信息网络等基础设施建设多线发力、齐头并进,为韶关大数据产业高质量发展提供了强力支撑。
01
电力先行,照亮未来
目前,全市已有2座500千伏和13座220千伏变电站,形成以500千伏曲江站、丹霞站为双核心,220千伏分片供电“双核四环两链”的坚强网架,通过4回500千伏线路与广东省主网相连,供电可靠性99.999%。

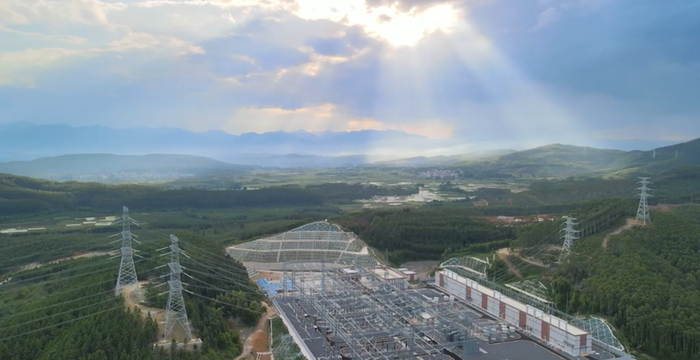

500千伏丹霞(犁市)变电站工程全貌。图片由韶关供电局提供
而浈江产业园区、莞韶城片区,曲江开发区三个起步区已有3座220千伏变电站和5座110千伏变电站,可满足18.7万台标准机柜接入。
韶关将在浈江产业园区、曲江开发区、莞韶园形成“三核五链”“三核双链”的供电方案格局,共规划建成5座220千伏变电站、14座110千伏变电站。预计到2025年,三个起步区可满足58.2万台标准机柜接入;到2030年,可满足145.6万台标准机柜接入。

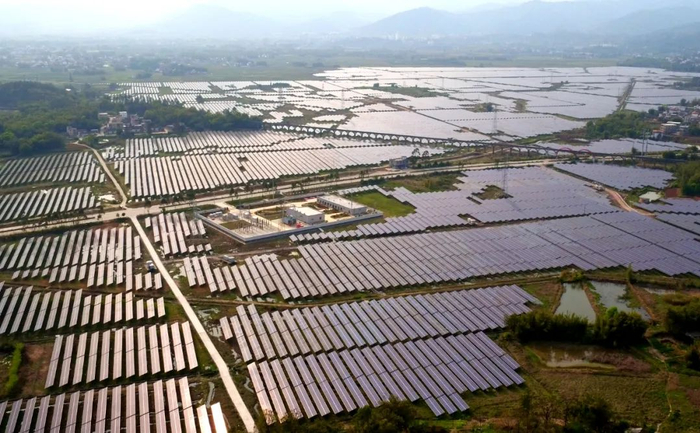

仁化董塘镇光伏发电项目。
当前,韶关正大力发展风电、光电等新能源及装配式储备的产业发展,规划到“十四五”期间,风光新能源达到500万千瓦,力争到2025年底全市绿电占比达到67%以上,打造绿色数据中心集群,创建低碳供电样板。
02
交通网络,畅行八方
近两年来,韶关大力推进我市交通基础设施建设,积极构建现代化高质量综合立体交通网,谋篇布局建设了一个个交通运输项目:
● 2021年6月29日,韶新高速公路正式通车;
● 2021年11月27日,韶关丹霞机场正式通航;
● 2022年12月20日,韶关港乌石综合交通枢纽一期工程5个千吨级泊位正式投产……

韶关港乌石综合交通枢纽。
我市构建了“八高三铁两航”立体综合交通体系。而围绕集群建设所需,韶关还积极在园区道路建设上持续发力,规划建设了多条双回路园区道路,其中,在浈江产业园区规划建设9条市政道路,目前,纵一路、纵二路、横二路、横三路、狮塘路、比亚迪大道及皇岗大道北等6条已动工建设,总长度为5.6公里,预计2024年4月完工。在曲江开发区,规划建设4条市政道路,其中,园北一路、园北四路、园北五路已于4月28日完成建设,振兴北路已完成工程总量的33%。
03
通信建设,全面提速
当前,我市正加快推进集群通信网络建设,全力筑牢算力底座,为数字经济发展提供有力支撑。
“将韶关升级为国家网络骨干节点,打造‘市区1ms,大湾区5ms,省内10ms,枢纽中心和主要省会城市20ms’的高速算力时延圈,到2030年,满足127TB/s(预测值)的总体宽带需求。”我市今年1月印发的《粤港澳大湾区枢纽节点韶关数据中心集群起步区通信基础设施专项规划》,明确推动集群起步区通信基础设施建设发展的主要工作任务。

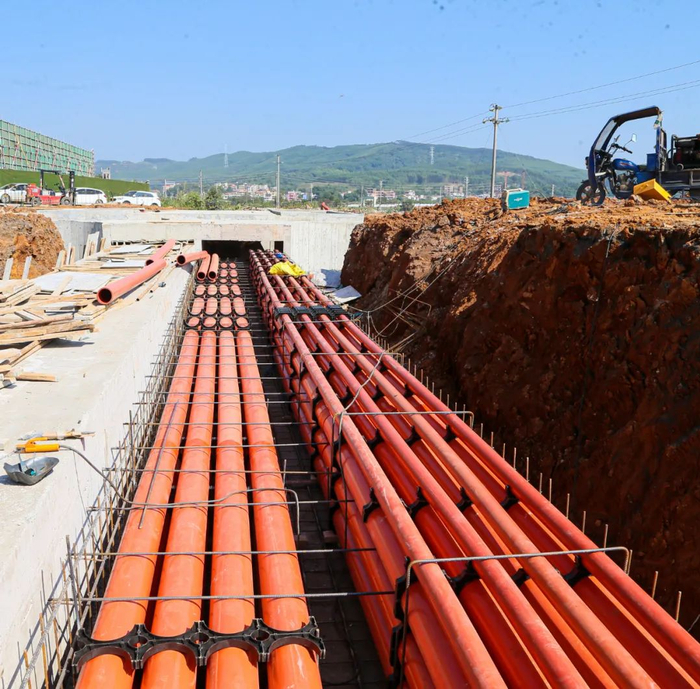

连接韶关集群省际南北走向、东西走向高速光缆工程建设现场。
目前,在干线光缆建设方面,我市各运营商与省内其他地市均有三个以上路由相连。为了保证数据中心之间线路传输的安全,韶关市通信建设管理办公室积极协调电信、移动、联通、广电四家通信运营商,从三个不同的物理方向路由来建设通信管道,全力推动起步区三个地块之间网络互联互通。
韶关市通信建设管理办公室副主任沙福生介绍,目前,第一、二路由已做出规划。第一路由10月动工,第二路由计划12月开工,预计2024年上半年完成3条路由建设,实现集群起步区内时延1ms以内。

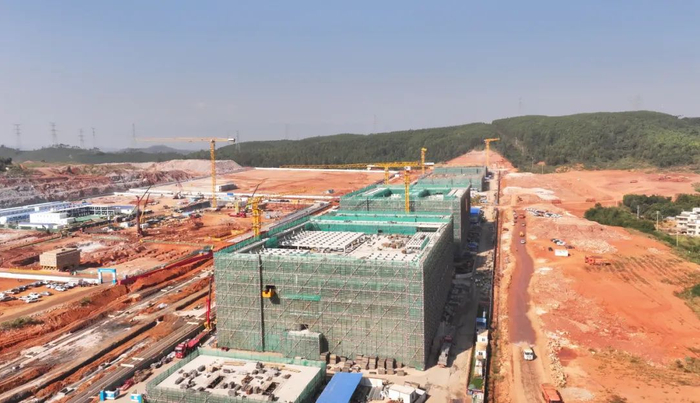

浈江产业园区数据中心电信项目部分已经封顶。

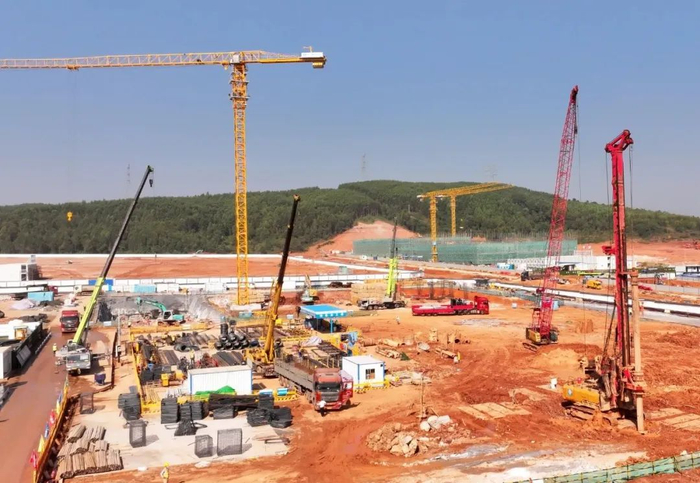

浈江产业园区数据中心联通项目正在加紧施工。
在干线光缆网络建设方面,国家一级长途干线光缆将在韶关建立通道开口,以韶关为起点加强建设至各重要节点的直连光缆,新建四条省内干线光缆,韶关至省内20地市单向传输时延最小1.36ms、最大4.36ms、平均2.2ms,省内传输时延优化15%以上。
04
管网铺设,智变加速
韶关具有良好的生态环境。
韶关气候夏长冬短,我市综合考虑了集中供冷、电厂购冷、自然冷却等多种方案,并结合配套节水系统进行综合能源规划,于2022年10月,启动了韶关数据中心集群建设供水工程建设。
该工程规划新建浈江产业园区、曲江开发区、莞韶园区的近期供水管道约22.5km,远期供水管道约13.1km,以及改造备用水厂、北郊泵房和新建浈江产业园三级泵站。截至目前,供水近期工程建设进度已达95%。
韶关数据中心集群还选用了节水型冷却系统,既能提高循环水浓缩倍率、减少排污水量,同时,带冷却塔的循环冷却系统也能大幅降低新鲜水的用水量。
此外,我市在浈江产业园区、曲江开发区、莞韶园区三个地块共平整土地近3000亩,能满足50万标准机柜建设的用地需求,其中,已入驻集群的12个数据中心项目土地平整已全部完成。

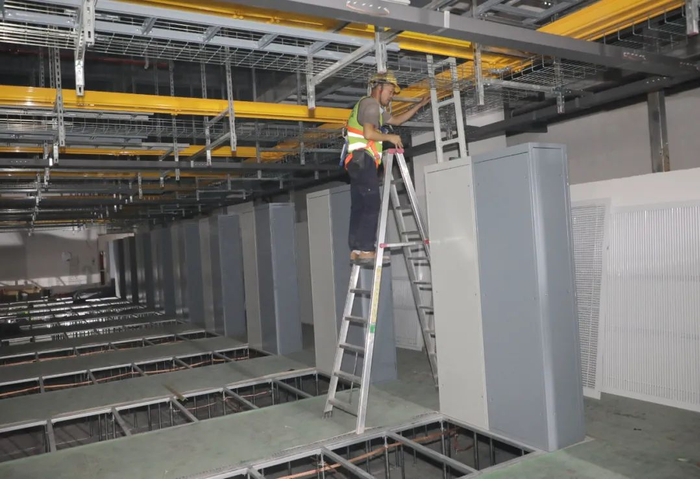

鹰硕华南数据谷项目正在进行机柜安装前的施工。
得益于我市加快推进
数据中心集群基础设施建设
大数据产业发展的“家底”越加厚实
韶关
这一天然“沃土”吸引了
四大运营商、万国数据等
12家数据中心龙头企业入驻集群
其中,中电鹰硕项目正在安装机电设备
预计今年底投产;
电信、联通、万国、中瀚云等项目
已全面动工建设

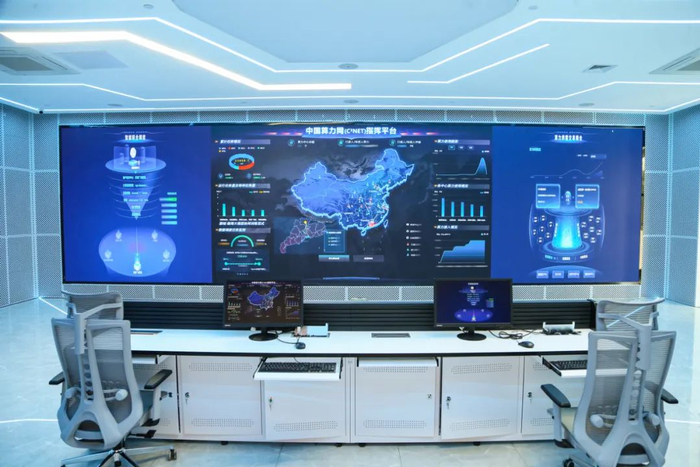

我市数力调度中心。
此外,15家数据中心企业
计划到韶关数据中心集群投资建设
标准机架规模达33万架
总投资约400亿元
目前正在积极对接中
大项目“顶天立地”,小项目“铺天盖地”
从工业之城到“算力之城”
基础设施建设加快推进
全力推动我市开启大数据产业发展的新篇章
