610名检修“医生”耗时7天 完成±800千伏雅湖直流特高压年度体检

封面新闻

关注

何婧婷 吴文江 何佳俊 封面新闻记者 杨博

4月25日7时,四川省凉山州盐源县,±800千伏雅湖直流双极四换流器解锁正常,雅湖直流恢复正常运行,标志着±800千伏雅湖直流特高压四川段年度检修顺利完工,此次检修进一步提升了站内核心设备及线路状态,保障清洁能源输送大动脉安全运行。

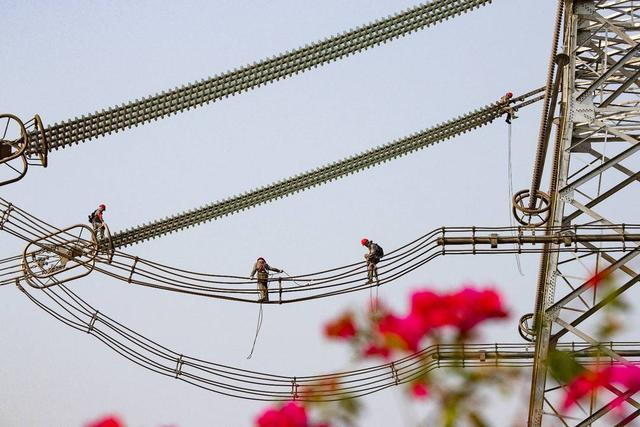

4月16日,在四川省凉山州盐源县±800千伏特雅湖线雅砻江跨越处,国网四川送变电公司员工在0110号塔至0111号塔档距内走线检修。(田海 摄)

该工程起于四川±800千伏雅砻江换流站,止于江西鄱阳湖换流站,线路全长1711公里,是满足国家东南部地区绿色发展需求的重要输电通道。

“此次检修设备达到3673台(套),工期紧、任务重、检修难度大。”据国网四川省电力公司雅砻江换流站站长宋秭霖介绍,自4月15日开始,来自省内外18家单位610名检修员工在7天的计划停电周期内,对±800千伏雅砻江换流站设备开展年度检修,完成基础检修、特殊性检修、大修技改等项目,全面消除安全隐患,提升站内设备健康水平。

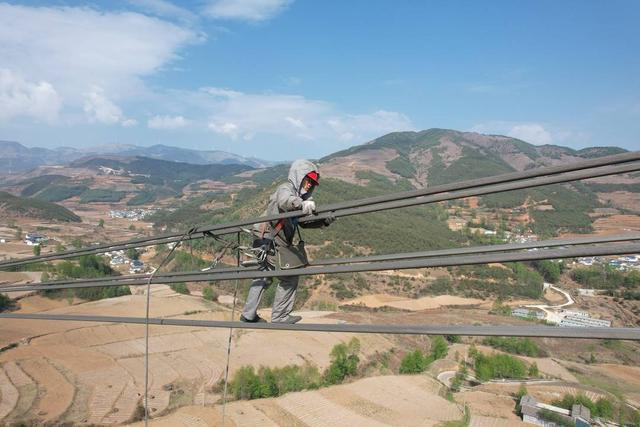

4月18日,在四川省凉山州盐源县,国网四川送变电公司凉山分部作业人员身穿屏蔽服正在±800千伏雅湖直流341号至342号塔档距内进行走线检查。(吴文江 摄)

在四川段检修过程中,国网四川送变电利用无人机实现智能化辅助检修,在安全监管大屏幕前,检修人员可以操作无人机对高空作业进行近距离的跟踪观察,通过实时画面及时发现安全隐患,指挥现场高空作业,保障检修作业安全、高效进行。此次停电检修工作共10天,现场组织4个检修工作组,分解细化检修任务,检修塔位438基,走线检查24档,重点开展绝缘子零值检测20基,并同步实施增补销钉、绝缘子清扫、绝缘子更换等设施检修工作。

据了解,此次检修是对±800千伏雅湖直流特高压工程换流站、输电线路的一次全面体检。年检投运后将进一步提升雅中-江西直流输电系统的安全稳定性,为国家能源安全输送提供有力保障。
