新浪财经

电如何翻过高山?

电网头条

关注

原标题:电如何翻过高山?

我国幅员辽阔,山地、高原和丘陵约占陆地面积的67%。崇山峻岭固然是美景,然而,在大电网延伸的过程中,也常遭遇来自山峦的阻碍。那么,电要如何翻过高山、通向人们呢?今天,就让小编向大家讲述高山组塔的翻山越岭之旅。

上山: 骡马机械直升机全上阵

说到山地建塔,第一道难题就是物资运输。别说大型交通工具了,许多山区人迹罕至,根本找不到路的影子。要将几十吨、甚至上百吨的建材运进去,施工人员可是煞费苦心。

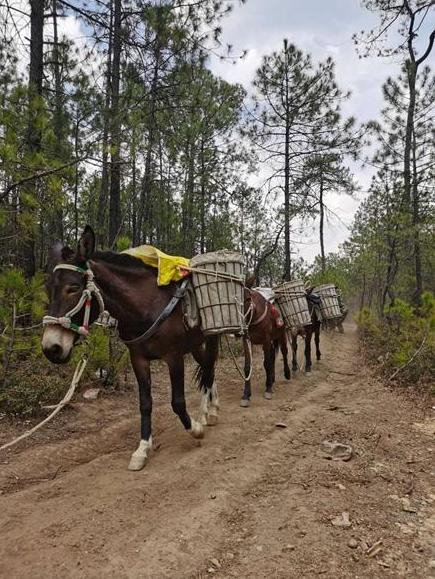

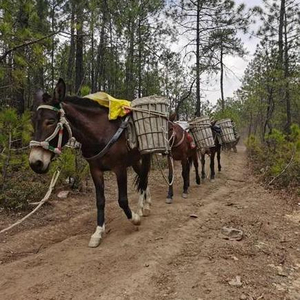

方法一:骑骡马

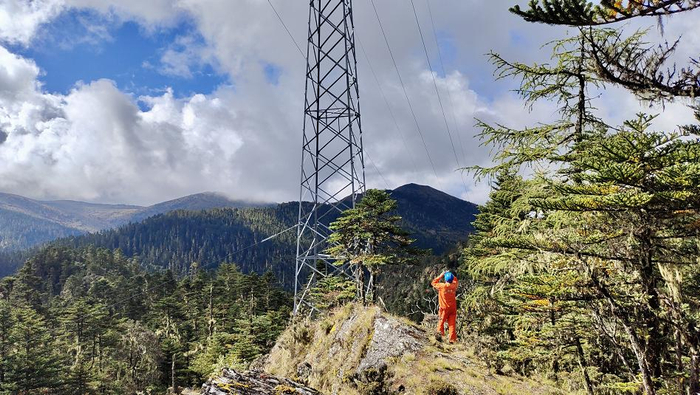

四川凉山木里固增110千伏输变电工程线路长达93.5千米,分布着238个基塔。其中,54号塔的搭建过程极具代表性。

在挖坑之前,50多名施工人员用铲车和铁铲在原始丛林里铲了20天,硬生生开辟出了一条宽4米,长500余米的道路。通过这条路,70多吨塔材靠着骡马、靠着肩挑背扛运艰难上山。

方法二:搭直升机

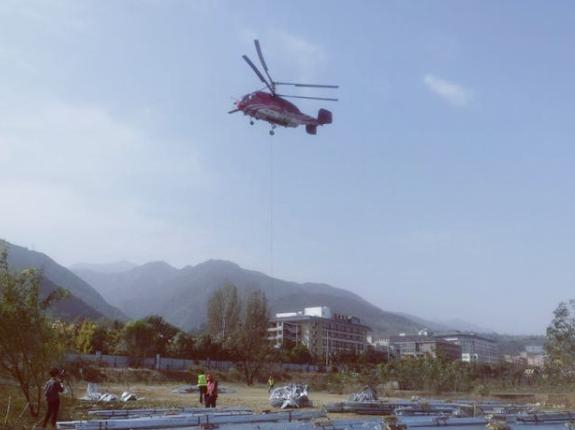

甘肃眉县110千伏汤峪—潼关寨输电线路长9.535千米,采用双回双分裂架设,铁塔共23基,其中14基位于海拔1100米的秦岭深处。

该工程施工路段丛林茂密、山崖陡峭,加之景区不允许砍树、修路,骡马队寸步难行。最后,电网建设者针对施工情况和剩余材料运输问题,经多方协商,决定采用直升机运输材料,极大地缩短了施工时间,保证了运输材料的安全、及时。

直升机运输效率极高,每次运输量可达4吨,并且徒步往返需要6小时的行程,直升机只需要20分钟。

方法三:走索道

藏中联网是迄今为止世界上最复杂、最具建设挑战性的高原输变电工程。在建设初期,材料运输问题令施工人员费尽脑汁。既不能破坏青藏高原脆弱的生态环境,又要克服各种天险,藏中联网工程全线需架设铁塔2700多基,约60%的塔位都没有路。总计约30万吨的物资,若要靠肩挑手提……可能要运到下辈子!

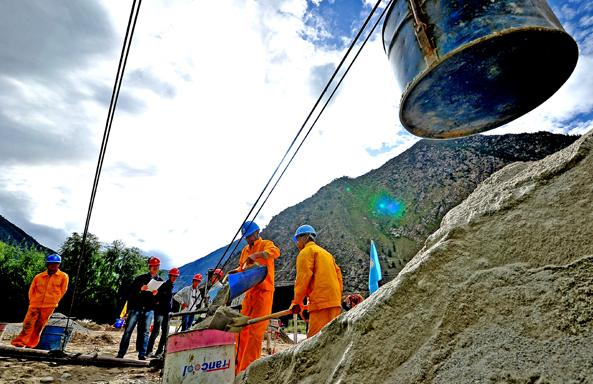

为此,不得不夸赞永远靠谱的中国工程师。他们专门研发的高山索道运输法,与贵州500米口径球面射电望远镜FAST的架设有异曲同工之妙。高山索道,借助地势和滑轮,完美解决了材料上高山的难题。有了索道,1吨的塔材要上山也是小菜一碟。

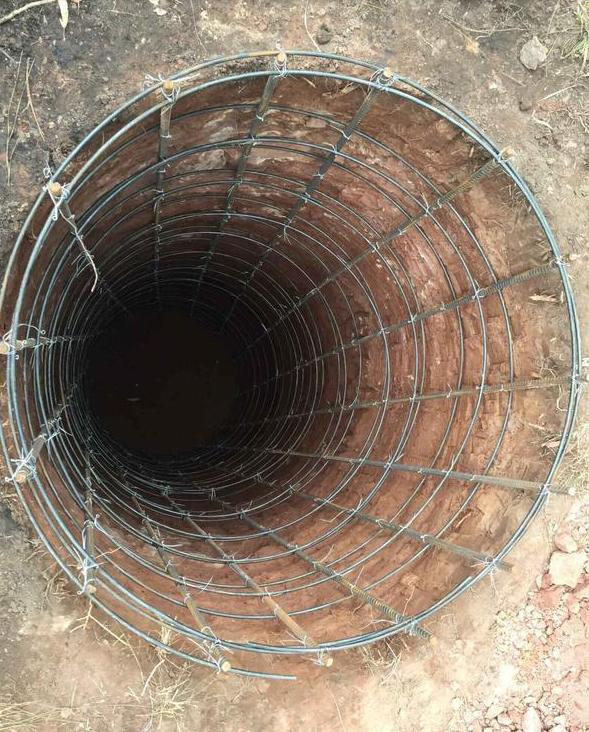

挖坑:很深,让塔比山高不容易

材料与物资到位后,就要开始最为辛苦的建塔环节。

第一步:挖基坑

受地势条件影响,许多建在山地的基坑无法使用挖机,只能靠人工凿挖石头坑。

第二步:组塔、立塔

在普通地面上,组塔都讲求四平八稳,塔的四条腿要站在一个平面上,这样比较稳固且方便施工。如果山区建塔,也可以采用开山炸石的方式,炸出一片平坦区域。

但是高山组塔面临的问题可没那么简单。以藏中联网工程为例,它途经高山峡谷、高寒荒漠、高原草甸等地形地貌复杂区域,特别是它穿越了中国第二大林区——西南林区,生态系统独特脆弱敏感,开山炸石会造成生态破坏和水土流失。

所以,电网建设者们根据不同的气候和地形地貌,设计出13个系列形态各异的电塔。其中最多的就是被称作“高低腿”的电塔。塔的最长腿和最短腿落差最大的超过了30米,相当于10层楼高。

每一条腿长短不一,所以每一基塔都要单独设计。没有开挖作业面和施工道路,全靠电网工人攀爬到电塔的位置进行施工。

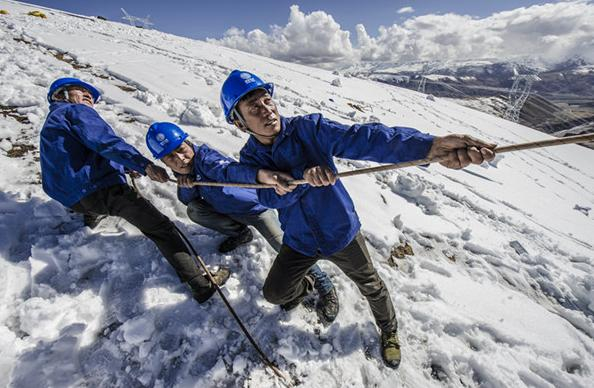

来看看当时施工的照片记录吧:

架线:穿线、放线,基本依靠无人机

铁塔组立了,电网有了筋骨,但还得用银线串起才能让电跑上高速公路。崇山峻岭间,电网人如何“穿针引线”?

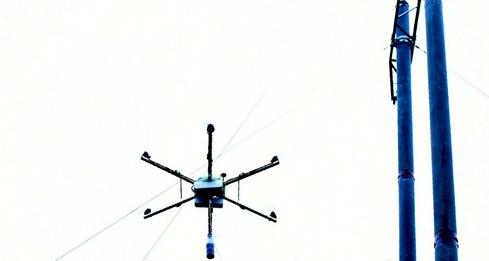

2016年4月12日,湖南金石桥供电所辖区内鸭田镇正在修建一座350千伏的变电站。由于地形特殊,架设高压线路需经过群山沟壑,施工难度较大。对此,当地电网施工队采用无人机操作施工,深山穿线难题迎刃而解。

牵引绳顺利穿过后,就可以拉输电线、准备放线。牵引绳通过粗细程度递增的钢丝绳与电线相连。施工队伍会寻找附近较为平坦开阔的空地作牵引场或张力场,一端用类似老式拖拉机的柴油机做牵引,另一端保持线拉紧。线拉到位后,再进行松紧度的调整。

一度电终于翻山越岭到你家。但为了供电稳定为了你家电灯不眨眼,还有很多艰苦细致的工作在崇山峻岭间进行着……

无论寒暑,不分昼夜,他们维系着世上最美的双向奔赴。电网人的真心实意,总会不畏艰难,翻山越岭来见你。

资料来源:国家电网报等 特别感谢:国网四川电力

责任编辑 | 马立晓

加载中...
